Informatieavond aanvragen stroomaansluiting - sessie 13c

Vol stroomnet: gemeente vraagt vanaf 1 oktober alvast stroom aan voor 59 bouwprojecten

donderdag 17 september 2026·uit de vergaderstukken

Beeld uit de opname van de informatieavond aanvragen stroomaansluiting - sessie 13c van Pijnacker-Nootdorp
Beeld uit de opname, 00:20:00 na de start.Opname bekijken ↗

Het elektriciteitsnet in de regio zit op piekmomenten vol. Daardoor kunnen nieuwe woningen en schoolgebouwen niet zomaar op tijd een stroomaansluiting krijgen. De gemeente Pijnacker-Nootdorp meldt daarom vanaf 1 oktober 2026 alvast 59 projecten aan bij netbeheerder Stedin, tot tien jaar vooruit.

Wat netcongestie betekent

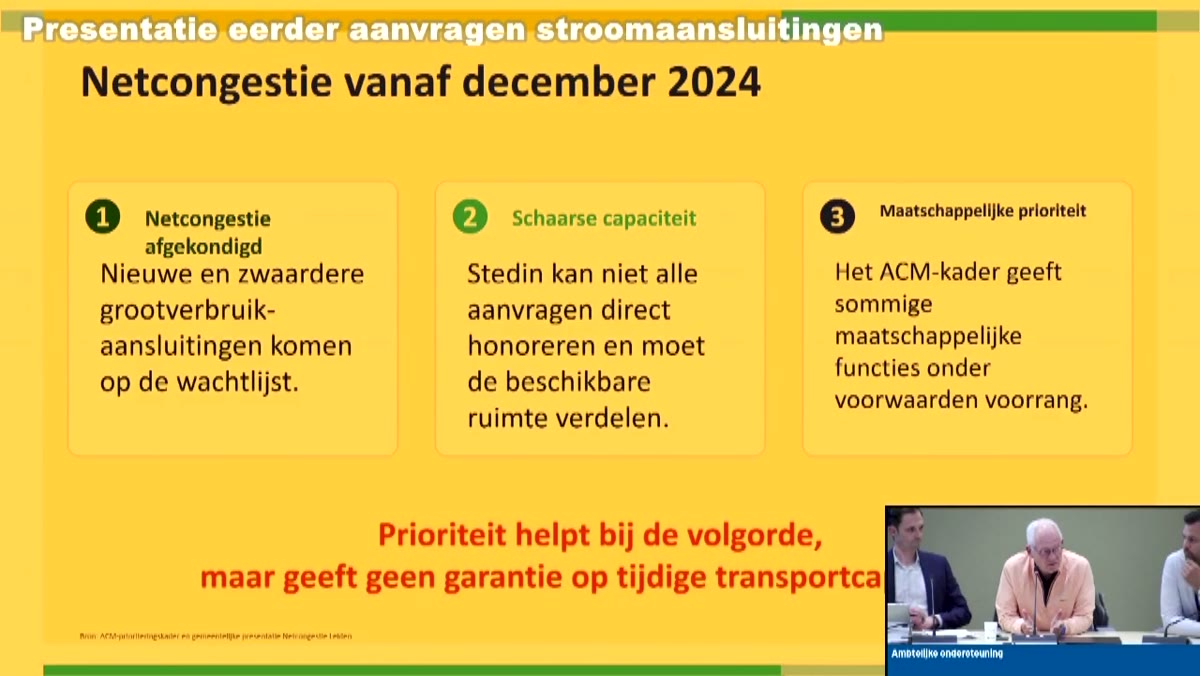

Netcongestie betekent dat er op drukke momenten meer stroom gevraagd wordt dan de kabels aankunnen. Sinds december 2024 is dat in dit gebied officieel afgekondigd: nieuwe en zwaardere grootverbruikaansluitingen komen op een wachtlijst. Stedin kan niet alle aanvragen direct honoreren en moet de beschikbare ruimte verdelen.

Toezichthouder ACM heeft daarvoor een prioriteringskader gemaakt, zo staat in de raadspresentatie. Voorrang gaat eerst naar partijen die zelf extra ruimte op het net creëren, dan naar veiligheid (zoals acute zorg, politie, defensie, waterbeheer) en daarna naar basisbehoeften, waaronder wonen en onderwijs.

  • Netcongestie afgekondigd in december 2024
  • Nieuw ACM-prioriteringskader in werking per 1 januari 2026
  • Overgangsfase voor kleinverbruikaansluitingen liep tot en met 1 juli 2026
  • Sinds 1 juli 2026 één wachtlijst voor kleine en grote aansluitingen

Waarom de gemeente nu aanvraagt

Tot 1 juli konden ontwikkelaars zelf hun woningbouwplannen voor de komende drie jaar vervroegd aanmelden bij Stedin. In de zomer van 2026 kwam de verantwoordelijkheid voor aanvragen verder vooruit bij de gemeenten te liggen. Pijnacker-Nootdorp heeft daarop een proces ingericht: projecten in beeld brengen, informatie ophalen bij ontwikkelaars via een online formulier, beleidsregels vaststellen en vanaf 1 oktober gefaseerd aanmelden per startbouwjaar.

De regeling geldt alleen voor nieuwe woningen en schoolgebouwen waarvan de stroom binnen tien jaar nodig is. Bestaande bedrijven, bestaande gebouwen, laadpunten en projecten die stroom opwekken vallen er niet onder; die gebruiken de gewone aanvraagroute.

  • 59 projecten staan op de voorlopige lijst
  • Aanvragen van transportcapaciteit van 1 tot en met 22 oktober 2026, in tijdsblokken
  • Iedere bouwfase krijgt een eigen aanvraag
  • Landelijke richtlijnen voor de periode na 22 oktober worden nog uitgewerkt

Geen garantie op een aansluiting

De presentatie is op dit punt uitgesproken: eerder aanvragen levert een hogere plek op de wachtlijst op en meer zicht op de toekomstige stroomvraag, maar geen vaste reservering en geen zekerheid over de aansluitdatum. De gemeente heeft geen zeggenschap over het stroomnet; Stedin beslist welk project ruimte krijgt.

Ook voor de raad zit er een gevoelig punt aan de lijst. Er kunnen projecten op staan waarover college of raad nog geen politiek besluit hebben genomen. Volgens de presentatie dienen die aanvragen er uitsluitend toe netcapaciteit veilig te stellen en lopen ze niet vooruit op latere besluitvorming over een locatie. De raad heeft naar eigen zeggen van het college geen actieve rol in het aanvraagproces zelf.

  • De raad stelt de beleidsnota vast en beslist over het omgevingsplan voor een hoogspanningsstation
  • Het college maakt uitvoeringsregels en dient de aanvragen in
  • De netbeheerder controleert aanvragen en verdeelt de ruimte

Wat lag er voor

  • Een informatieavond zonder besluitvorming: de raad werd bijgepraat over netcongestie en het proces eerder aanvragen.
  • Twee informatienota's van het college, van 27 augustus 2026 en 15 september 2026, over eenmalig eerder aanvragen voor woningbouw en onderwijshuisvesting.
  • Aangekondigd voor de komende periode: klankbordgroep energietransitie, verzwaring van het elektriciteitsnet en monitoring van de energietransitie.

Het woordelijk verslag van deze avond is nog niet beschikbaar.
